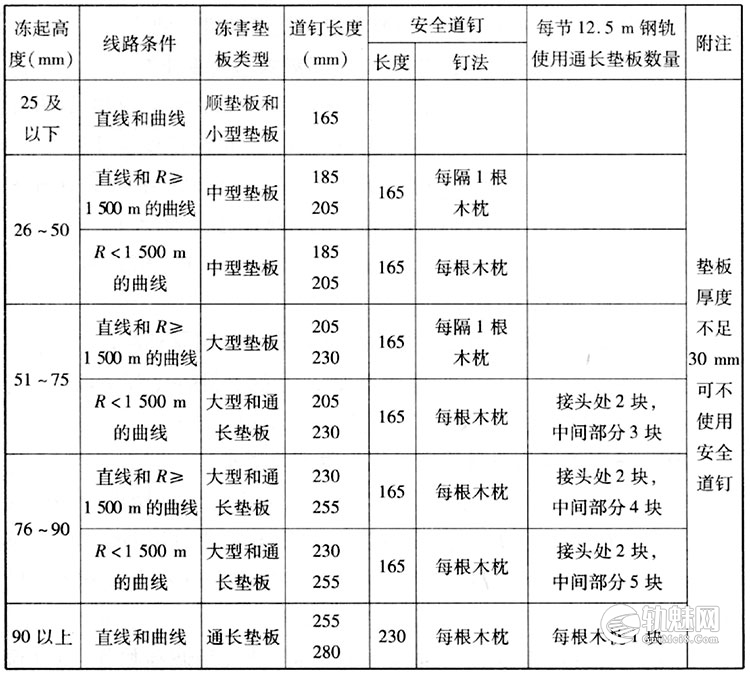

冻害垫板的类型和尺寸有哪些?
冻害垫板的类型如下:(1)顺垫板——无铁垫板地段,长度为200mm,宽度与轨底相同,厚度分为3mm、6mm、9mm、12mm、15mm等5种。有铁垫板地段冻起高度不超过6mm时,可使用厚度为3mm、6mm的顺垫板在铁垫板上顺垫。(2)横垫板——有铁垫板时,宽度为150mm;无铁垫板时,宽度为200mm.冻害垫板的厚度和长度如下(1)小型垫板的厚度分为6mm、9mm、12mm、15mm、18mm、2…- 73
- 0
-
冻害垫板作业对调高垫板使用有何要求?
混凝土枕线路冻害地段,在冻结前,应有计划地撒出调高垫板进行捣固。在冻结后,冻起高度不超过15mm地段,可用调高垫板整修。每处调高垫板不得超过2块,总厚度不得超过15mm(丝扣不足的螺旋道钉除外)。混凝土枕地段发生15mm以上冻害时,可采用调高扣件,每处调高垫板不得超过3块。超过15mm冻害地段的维修方法和作业要求,铁路局可根据具体情况规定,但对冻害必须有计划地尽早进行整治。- 71
- 0
-
在道岔上进行冻害垫板作业,对顺坡有何要求?
在正线、到发线道岔上,顺坡长度应为:允许速度不大于120km/h的线路不应小于冻起高度的600倍,允许速度为120km/h(不含)~160km/h的线路不应小于冻起高度的1200倍,允许速度大于160km/h的线路不应小于冻起高度的1600倍;在其他站线上,顺坡长度不应小于冻起高度的400倍。叉及转辙部分不得有变坡点。- 151
- 0
-
-
在线路冻害回落季节,撤出调整垫板应遵守哪些要求?
在线路冻害回落季节,要根据冻害回落情况,及时撤出调整垫板,并把过渡段和两端顺坡整修好,不要等到回落量很大时才去整修。受气温变化影响,冻起处的回落速度与回落量并不一致,因此应做到随落随撤,以保持轨道几何尺寸处在经常保养容许误差限度以内。特别是冻害处所较多的地段,尤应注意做到随落随撤,以避免回落量较大时难以应付,造成“春融乱道”。- 678
- 0
-
线路、道岔上垫入或撤出冻害垫板作业时,其顺坡长度及应满足哪些要求?
(1)线路、道岔上垫入或撤出冻害垫板作业时,在正线、到发线上,顺坡长度应为:允许速度不大于120 km/h的线路不应小于冻起高度的600倍; (2)允许速度为120(不含)~160km/h的线路不应小于冻起高度的1200倍, (3)允许速度大于160km/h的线路不应小于冻起高度的1600倍; (4)在其他站线上,顺坡长度不应小于冻起高度的400倍。线路上冻起高度超过20mm时,两端顺坡之间应有不…- 1.7k
- 0
