当前位置:首页>施工技术>技术交底>有砟道岔精调整理施工作业指导书

有砟道岔精调整理施工作业指导书

1.适用范围

适用于有砟道岔验收施工前的对道岔的精确调整及养护作业过程

2.作业准备

复核线下施工单位移交的线下工程资料,并据此对其路基面、中线桩等进行现场复测

落实道岔精调整理施工所需的人员、工具、机械设备,并调迁到位。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3.技术要求

在进行道岔精调整理前,技术人员应重新测放中心桩,对线路进行轨面抄平,计算出起、拔道量,向大型打岔捣固机等机车司机进行书面交底,并在道心对应位置枕盒内标出起拔量;曲线段尚需交曲线要素、主点位置、超高设置量等。

4.施工程序与工艺流程

4.1施工程序

首先配碴整型车进行抛碴、配碴、整型、清扫轨枕面等工作;捣固车对线路进行捣固作业并能自动操平、起道和拨道;最后动力稳定车通过机械震动使道床达到密实,满足线路开通时的速度要求。“三大设备”的作业顺序是:配碴整型车→捣固车→动力稳定车

4.2工艺流程

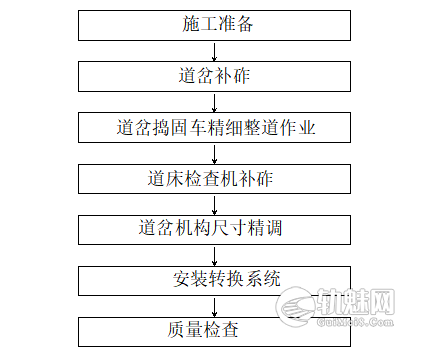

 有砟道岔精调整理工艺流程

5.施工要求

5.1施工准备

5.1.1道岔精调整理前,应对道岔区进行全面的检查测量,主要检查轨距、水平、高低、方向、中线、高程等。

5.1.2道岔精调计划应根据线路的实际状态,按照测量结果,确定各项目的是个顺序及工作量。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.1.3道岔捣固车对道岔道床进行捣固前应拆除道岔装换设备。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2施工方法及程序

5.2.1在道岔捣固车第一遍捣固作业前,应补卸充足的道砟,补砟数量以高出轨枕面100mm为宜。

5.2.2使用道岔捣固车对道岔进行4遍精细整道作业󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.1道岔捣固车捣固时应按每5m提供起拨道量,捣固时捣固镐应对准轨枕空中间,避免捣固时引起岔枕移动、造成道岔几何尺寸发生变化。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.2道岔精调捣固作业每次的起道量控制在15mm以下,预留起道量应分四次起道捣固,每次捣固宜双捣,夹持时间设置在0.45s及以上。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.3捣固车对道岔直股进行作业时,应支护长岔枕曲股一端,并用小型捣固机配合捣固,不得损伤岔枕。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.4捣固作业特别加强对钢轨接头、辙叉部分及钢岔枕的捣固。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.5道岔捣固车不能作业的部位,应使用小型捣固机配合捣固。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.2.6道岔区捣固应一次完成,同时应在岔区前后各200m范围内进行顺坡,道岔捣固车与线路捣固车同样应该进行搭接法作业,保证线岔间顺接。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.3道岔捣固车大机作业后应对道床状态进行同步全面的检查,对缺砟地段及时进行补砟,在补充道心道砟时,应同步进行道床外观的整理。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.4采用轨检小车检测道岔几何形位指标,根据轨检小车检测数据精确调整道岔几何尺寸。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.2.5按照转换设备有关技术要求安装、调整转换设备,使其满足转换参数和道岔铺设要求。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

6.劳动组织

6.1劳动组织模式:采用架子队组织模式。

6.2作业工地应配备专职队长、技术负责人,技术,质量,安全、试验,材料、领工员,工班长,均应由施工企业正式职工担任󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

7.材料要求

补砟前应对道砟进行检验,道砟材料及级配应符合设计要求。采用一级道砟标准,必须具有“碎石道砟产品合格证”。

8.设备机具配置

序号设备名称规格型号性能作业项目数量
1配碴整形车SPZ-2000.5km/h配碴1
2捣固车09(08)-320.28 km/h起、拨、捣作业1
3动力稳定车WD-3200.8 km/h稳定作业1
4道岔捣固车08-47540 km/h道岔起、拨、捣作业1
5风动卸碴车K1336 m3运碴120
6机车DF4 动力3
7轨道抄平仪机组配套 起、拨、捣作业2
8轨道检测仪KSS5745B4km/h轨道检测1
9道床密度检测仪BH-5049压力量程:0~70kn位移量程:0~10mm道床检测1
10道床刚度、阻力检测仪GDY-3道床检测1
11水准仪SD3 线路测量2
12轨温仪SGW-Ⅱ范围:-40℃~70℃误差:±1.1℃起、拨、捣作业3
13轨检车   1
14发电机75GF75kw机械整修1

9.质量控制及检验

9.1道岔内部结构尺寸及道岔铺设静态平顺度应达到铁路轨道验收的标准要求。

9.2道岔轨面高程允许偏差±20mm。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.3道岔水平不大于3mm。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.4道岔高低用10m弦量不大于3mm。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.5道岔轨向直股远视顺直,侧股远视圆顺,10m弦量正矢值不大于3mm。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.6道岔中心与设计允许偏差20mm,线间距误差+20mm。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.7道床密度不低于1.7t/m3

10.安全及环保要求

10.1施工安全

10.1.1建立健全安全保证体系,以施工安全、人身安全、行车交通安全,财产安全为主,层层签订安全责任书,做到岗位责任明确,逐级落实安全生产责任制。

10.1.2严格员工教育培训制度,参加施工的人员,必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,定期进行安全技术考核,合格者方能上岗操作。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.1.3特殊岗位必须具有劳动安全管理部门颁发的安全生产许可证。对于从事电气、起重等施工的特种工作人员,应经过专业培训,并获得≤安全操作合格证≥后,方准持证上岗。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.1.4施工现场必须具有相关的安全标示牌。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.1.5每道重点工序开工前,制定详细的安全施工方案和作业指导书,并在施工过程中严格落实执行。认真执行“一日三检制”,“交接班检查制”,发现问题立即采取措施解决,坚决把事故消灭在萌芽之前。对部位、岗位,时刻要设专人负责,制定防范措施。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.2环境保护

10.2.1现场施工宜按《环境管理体系要求及使用指南》(GB/T24001—2004/ ISO14001:2004)规定对现场进行环境管理。

10.2.2施工期间所产生的污染排放物和处理应符合国家和地方有关环保的现行法规规定和施工图要求。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.2.3施工现场各种材料的存放必须规范、有序。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.2.4应使用符合环保要求的机械设备和施工工艺。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.2.5合理安排施工时间,减少噪声扰民。󠄐󠄹󠅀󠄪󠄣󠄞󠄡󠄤󠄤󠄞󠄣󠄦󠄞󠄡󠄢󠄢󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

风险:本站内容仅作技术交流参考,不构成决策依据,所涉标准可能已失效,请谨慎采用。
声明:本站内容由用户上传或投稿,其版权及合规性由用户自行承担。若存在侵权或违规内容,请通过左侧「举报」通道提交举证,我们将在24小时内核实并下架。
赞助:本站部分内容涉及收费,费用用于网站维护及持续发展,非内容定价依据。用户付费行为视为对本站技术服务的自愿支持,不承诺内容永久可用性或技术支持。
授权:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权。非商业用途需保留来源标识,商业用途需申请书面授权。

给TA打赏
共{{data.count}}人
人已打赏
技术交底

线路大机精调作业指导书

2025-3-20 0:00:00

轨魅知道

冻害垫板作业对调高垫板使用有何要求?

2024-12-20 0:00:00

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
