石太高速客运专线路基下沉工程质量一般事故

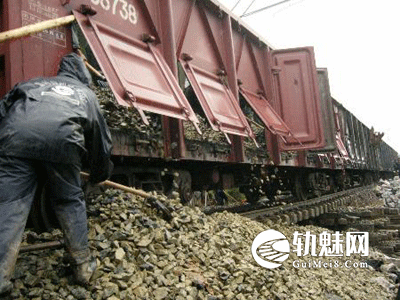

1.事故概况

2009年7月7日至8日,我国开工最早的高速铁路客运专线-“石太客运专线”发生了路基下沉事故,由于连日普降暴雨,事故发生时,列车晃车严重,其中k178+910、k158+300、k106+300三处路基下沉严重,最大下沉分别达到64.2cm、16cm、9.7cm。这起事故导致多趟北京至太原的动车组限速运行晚点,严重影响了铁路正常运输秩序,危及列车运行安全。铁道部认定k178+910质量事故为铁路建设工程质量大事故,k158+300、k106+300质量事故为铁路建设工程质量一般事故。

石太高速客运专线路基下沉工程质量一般事故

2.事故原因

一是路基填筑不规范。填料控制不严,粒径超标、级配不良,甚至有的填料类别与设计不符;填筑不讲究工艺控制,野蛮操作,虚铺厚度超标;路基断面加宽不够,边坡碾压不实,雨季冲刷严重;过渡段台阶宽度不足,涵洞两侧不对称填筑;土工格栅铺设不平顺、接头搭接长度不够、搭接处理不规范等。

二是路基挡护和排水工程质量问题突出。沉降缝、反滤层不按设计要求施做;片石混凝土片石掺量过多;预应力坡面锚索施工不到位,存在锚索长度不够、数量不足、不做防锈处理等问题,甚至有个别锚索不张拉就使用。排水系统不到位、不完善、不畅通,造成路基、涵洞经常被水浸泡。

三是CFG桩和岩溶注浆施工存在较多的质量隐患。比如,不做工艺性试验就开始施工;实际地质与勘察资料有出入时,不及时进行变更,影响处理效果;对施工质量的过程控制手段偏弱等。

3.事故责任

石太客专k178+910处为中铁三局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司;

石太客专k158+300处为中铁12局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司;

石太客专k106+300处为中铁13局施工区段,设计单位铁道第三勘察设计院,监理单位乌鲁木齐铁建监理有限公司,建设单位石太客运专线公司。

4.对有关人员的处理

中铁三局,取消10次铁路大中型项目施工投标资格,赔偿损失70%,设计和监理单位赔偿损失各15%;

中铁12局,取消5次铁路大中型项目施工投标资格,赔偿损失90%,监理单位赔偿损失10%;

中铁13局,取消5次铁路大中型项目施工投标资格,赔偿损失90%,监理单位赔偿损失10%;

铁道第三勘察设计院,取消2次铁路大中型项目设计方案投标资格;

监理单位乌鲁木齐铁建监理有限公司,取消10次铁路大中型项目监理投标资格。

5.采取措施

(1)进一步加强技术交底管理。一是建设项目开工前,由建设单位牵头,设计、施工、监理单位和运营部门参加,对全线进行现场勘察设计技术交底,尤其是防护及排水工程,一定要现场核对,对措施不强的,要研究制定优化措施。二是建设项目一开工,施工单位要及时组织施工技术交底,将设计意图、质量要求、工艺标准、作业标准、安全措施等向施工技术管理人员和作业人员详细准确说明。三是加强技术交底考核评价。技术交底工作纳入勘察设计单位施工图考核和施工单位信用评价。对于勘察设计单位或施工单位技术交底不到位、处理问题不及时、影响工程建设的,建设单位应在施工图考核或信用评价中予以扣分。

(2)增加路基施工专项联合检查环节。在全线路基基本成型或独立标段路基成型后,由建设单位和设计单位牵头,组织运营部门及施工、监理单位,联合对路基本体、防护及排水工程进行现场平推检查,重点检查是否落实了建设标准和设计文件,施工措施是否到位,特别是地形地貌改变后,更要重视这个检查环节。运营部门在建设阶段就要提前介入了解路基和防护工程、排水工程的情况,并提出不符合运输要求的问题,建设单位组织抓好整改。

注意:内容涉及标准可能存在废止的情况,请实际操作中勿采用,本文仅提供知识参考思路!若有错误,请留言指正,也希望这些知识点可以帮到你!
声明:本文内容观点仅代表作者,非本站立场,编辑时进行少量增删,且内容仅做技术交流和分享,如有侵权请与我们联系,我们将及时删除!
转载:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权,转载请附上出处链接!

给TA打赏
共{{data.count}}人
人已打赏
考试题库

轨道车司机高级理论知识

2024-5-26 0:00:00

考试题库

2017年全路线路工职业技能大赛分析轨检车波形图试卷及答案

2024-8-23 0:00:00

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
