安装线路(道岔)加强设备作业指导书(普速)

一、作业内容和适用范围.

1.作业内容

安装线路(道岔)轨道加强设备作业。

2.适用范围

适用于线路(道岔)维修作业;天窗点内作业。

二、劳力组织

作业负责人不低于班长,除设驻站联络员和现场防护员外,其他作业人员3人及以上。

三、机具材料及安全备品

道尺、活动扳手、钢丝刷、T形扳手、小扁铲、油脂、油刷、道钉锤;加强设备;防护备品等。

四、作业程序

1.准备作业

(1)作业负责人与车站确认作业凭证。

(2)作业负责人确认设好防护。

(3)提前调查安装数量、地点,并做好记录。

(4)根据调查的工作量,准备材料并散发材料到安装位置,有轨道电路区段应使用绝缘轨距杆;安装绝缘轨距杆时,上道前需由电务部门检测并进行标记,检测合格后方可上道安装。

(5)安装轨距杆或防爬设备时要在安装位置扒开道床。

2.点内作业

(1)安装防爬支撑的轨枕有偏斜时要及时方正。

(2)曲线和道岔导曲线,可根据需要同时安装轨距杆和轨撑。

(3)轨距杆安装时应先对两螺纹段涂油,先上紧一端,再上紧另一端,同时检查轨距至要求值,轨距杆装好后应尽量保证两端留出的螺纹丝口长度相当。

(4)对因轨距杆的安装、调整造成的扣件或铁垫板离缝应及时进行调整,保证扣件或铁垫板的作用面紧贴轨底。

(5)新设或补充防爬器安装时,将防爬器及销子挂在轨底下,如需整修承力板时,将防爬器及销子推出承力板范围之外。

(6)防爬支撑可安装在轨底部或道心,安装在道心时,应安装在距轨底边缘35cm范围以外,可先在安装位置划出支撑安放线,然后准确测量和制作支撑,以保持支撑紧固,如系石撑,则可用木片塞紧。

(7)打防爬器:将挂在轨底上的防爬器插好防爬销,加上承力板,用道钉锤在轨底两侧轮流轻打,直到打紧为止。

(8)质量回检。作业完毕,作业负责人对作业地点进行全面检查。复查超出标准及时返工修正。确认作业质量达到作业验收标准,做好回检记录。

3.作业结束

[reply]

(1)清点材料机具,回收旧料,清理场地,工完料净。

(2)作业完毕,人员撤出网外,作业负责人通知驻站联络员撤除防护。

五、技术质量标准

1.轨距杆或轨撑安装数量符合表1~3的规定。

安装线路(道岔)加强设备作业指导书(普速)

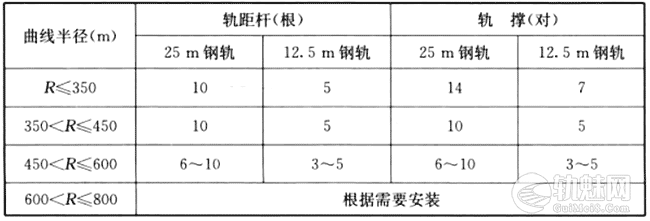

表1 轨距杆或轨撑安装数量

安装线路(道岔)加强设备作业指导书(普速)

表2 正线线路防爬器安装数量和方式

安装线路(道岔)加强设备作业指导书(普速)

表3 正线道岔防爬器安装数量和方式

2.轨距杆应紧靠轨枕一侧,卡头紧贴轨底,螺栓紧固,并进行涂油。

3.轨撑应与钢轨密贴,无离缝。

4.防爬器销子紧固,防爬器与轨枕间应设承力板,防爬支撑断面不小于120cm,且与轨枕密贴,离缝不大于2mm。木枕地段在距轨底边缘35cm或装在轨底下,混凝土枕地段装在轨底下,支撑两端的楔形垫木应紧靠轨底及轨枕侧面。

六、作业安全要求

1.须按规定申请施工命令票(作业计划单)。

2.须按规定设驻站联络员和现场防护员。

3.道岔电务转撤机方钢处及绝缘接头上禁止安装轨距杆,道岔直曲股禁止一孔内同时安装2根轨距杆,无法避开时应采取防止联电的措施。

4.绝缘轨距杆上道前必须经电务部门检测合格并做出记录。

5.点内作业完毕,机具、材料撤出限界以外。​
[/reply]

文章来源:

工务系统普速铁路作业指导书编委会编. 《工务系统普速铁路作业指导书》[M]. 2015

注意:内容涉及标准可能存在废止的情况,请实际操作中勿采用,本文仅提供知识参考思路!若有错误,请留言指正,也希望这些知识点可以帮到你!
声明:本文内容观点仅代表作者,非本站立场,编辑时进行少量增删,且内容仅做技术交流和分享,如有侵权请与我们联系,我们将及时删除!
转载:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权,转载请附上出处链接!

给TA打赏
共{{data.count}}人
人已打赏
技术交底

木枕捆扎作业指导书(普速)

2020-10-17 0:00:08

技术交底

道岔埋头螺栓拔锚作业指导书(普速)

2020-10-19 0:00:16

5 条回复 A文章作者 M管理员
  1. 谢谢分享

  2. –Joy

    谢谢

  3. 谢谢侬

    谢谢

  4. ming77yang

    谢谢分享

  5. q

    多谢

个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
