打磨道岔标准作业流程(图文)

一、工作量调查

使用廓形检查仪按60kg标准廓型对道岔测点位置进行标注并检查廓形偏差值。

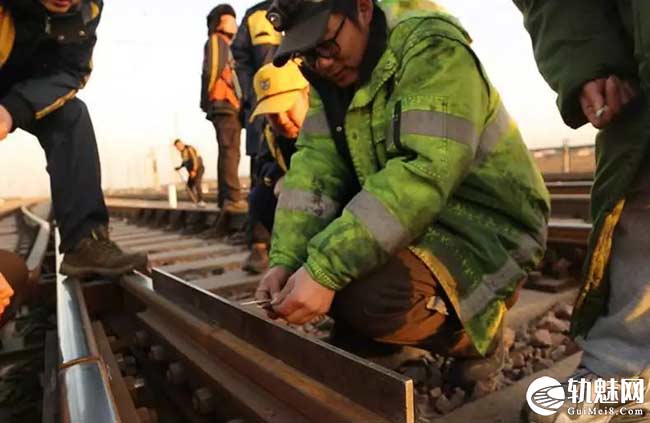

道岔内廓形测点为三个轨道截面共计10个测点,记录每个测点偏差值 ,制定全面打磨的方案。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

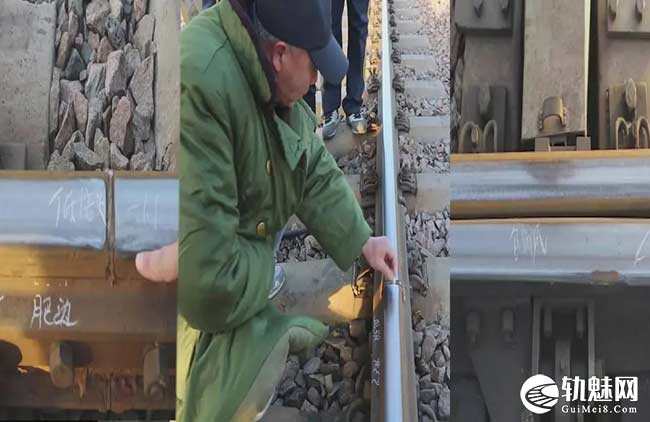

现场负责人在打磨作业前对作业区段进行打磨调查,主要调查光带、伤损、焊缝平直度等(重点打磨处所)情况,以及用廓形检查仪测量的10个测点工作量(全面打磨工作量),为后期打磨做准备。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

二、开始打磨

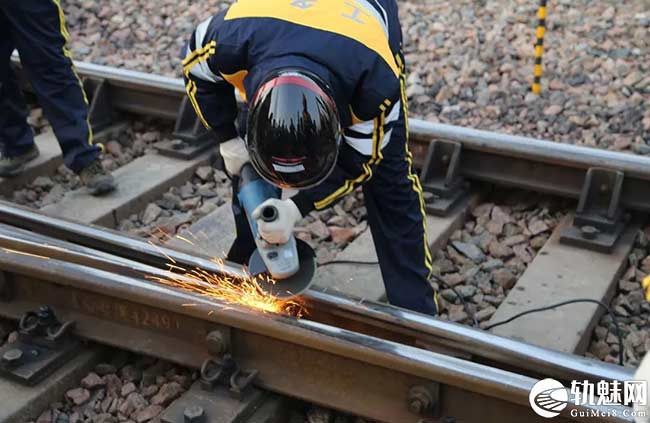

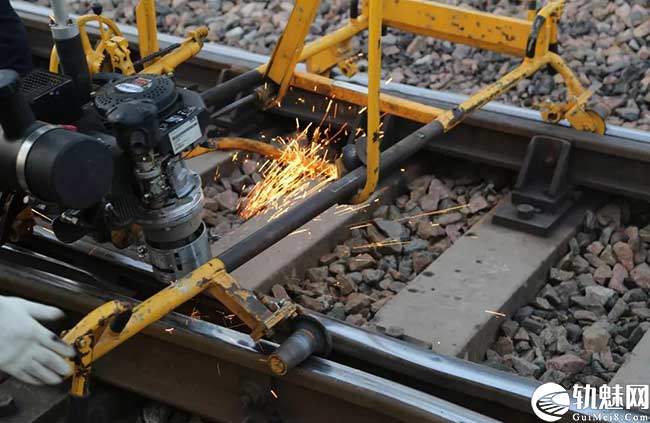

尖轨打磨作业时,一是在尖轨处于斥离状态,对顶面宽度20mm-50mm部位非工作边范围,使用道岔打磨机不断调整角度进行打磨,消除肥边,并倒角成圆弧状。二是在尖轨密贴状态下,使用垂磨机在基本轨接头前1-2米开始至尖轨跟端后1-2米范围内进行通长打磨,起落点选择钢轨表面无伤损部位,打磨时不断调整角度,保持前后廓型一致。

辙叉打磨时要注意尽量要拉长打磨距离,做好顺坡。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

固定辙叉应使用垂磨机对心轨两侧工作边进行打磨,再用角磨机按照辙叉心人字尖断面自小于50mm处倒棱(尺寸1~2mm,倾角45°),最后使用软磨片进行抛光处理。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

打磨时遵循“先重点、慢,后轻快”原则。先打直向、后打侧向。按照工作量调查及方案确定的下机、收机地点打磨。打磨区域一般为-8°至44°,角度按-8°、-6°、-4°、-2°、0°、2°、4°、6°、8°、12°、16°、20°、26°、34°、44°依次调整。打磨时不断进行测量,按照每台垂磨每遍打磨0.1mm掌握,即偏差1mm,打磨机需打磨10遍。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

打磨后复核钢轨重点部位,确认打磨效果,保证打磨质量。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

三、打磨注意事项

1. 道岔前后各20根轨枕位置为打磨起止点,作业前用石笔进行标注,打磨时注意顺坡。

2.作业过程中施工负责人重点卡控翼轨、心轨、尖轨重点部位打磨,及时提醒收刀、落刀。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3.在进行打磨作业时,需边打磨边检查,只能欠不能过严禁一磨到底,必须经过多次重复检查重复打磨,直至达标。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

4.操作小型打磨机械作业前,应设置好防护,佩戴好护目镜、安全防护服等防护用具。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5.全面打磨时各打磨人员走行速度保持一致,收刀、落刀必须在行走过程中进行,严禁原位收刀、落刀。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

6. 小机打磨道岔尖轨、可动心轨作业必须联系电务进行道岔转换试验。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

7.雨雪天气不宜进行小型机械钢轨打磨作业。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

8.夜间进行打磨作业时,需配置相应照明设备。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

9.打磨过程中,要密切注意防火。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

10.作业后清除钢轨顶面、滑床板表面上的碎屑。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

四、经验分享

1. 打磨作业组织:打磨前工作量调查,掌握每组道岔打磨工作量,现场划撬和标注、确定道岔重点打磨和全面打磨作业方案。

2. 明确“先重点后全面”的修理模式、“先直向后侧向”的打磨顺序󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

确定了重点打磨和全面打磨的作业方法。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

3. 掌握了使用打磨机解决新旧轨接茬高低不平顺的作业方法。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

4. 决定道岔设备维修状态和使用寿命的重要因素,维修时机(周期)和作业质量。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

5. 打磨前和打磨过程中的测量非常关键。󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

文章来源:

原文名称:打磨道岔标准作业流程已上线,请大家及时查收!󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

原文地址:https://mp.weixin.qq.com/s/S1NQ7FxEq87QXuAGWfx-KA󠄐󠄹󠅀󠄪󠄡󠄨󠄞󠄡󠄡󠄧󠄞󠄡󠄢󠄡󠄞󠄧󠄡󠄬󠅒󠅢󠄟󠄮󠄐󠅅󠄹󠄴󠄪󠄾󠅟󠅤󠄐󠄼󠅟󠅗󠅙󠅞󠄬󠅒󠅢󠄟󠄮󠇘󠆭󠆘󠇙󠆝󠅵󠇗󠆭󠆁󠄐󠇗󠅹󠅸󠇖󠆍󠅳󠇖󠅹󠅰󠇖󠆌󠅹󠄬󠅒󠅢󠄟󠄮

风险:本站内容仅作技术交流参考,不构成决策依据,所涉标准可能已失效,请谨慎采用。
声明:本站内容由用户上传或投稿,其版权及合规性由用户自行承担。若存在侵权或违规内容,请通过左侧「举报」通道提交举证,我们将在24小时内核实并下架。
赞助:本站部分内容涉及收费,费用用于网站维护及持续发展,非内容定价依据。用户付费行为视为对本站技术服务的自愿支持,不承诺内容永久可用性或技术支持。
授权:除非另有说明,否则本站内容依据CC BY-NC-SA 4.0许可证进行授权。非商业用途需保留来源标识,商业用途需申请书面授权。

给TA打赏
共{{data.count}}人
人已打赏
道岔相关

CNTT道岔螺栓扭矩标准

2024-1-5 0:00:13

道岔相关

复式交分道岔组合典型病害的整治

2024-2-2 0:00:39

0 条回复 A文章作者 M管理员
    暂无讨论,说说你的看法吧
个人中心
购物车
优惠劵
今日签到
有新私信 私信列表
搜索
