一、施工前的准备工作

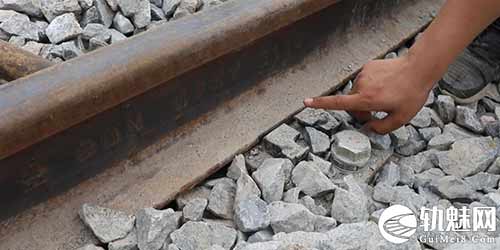

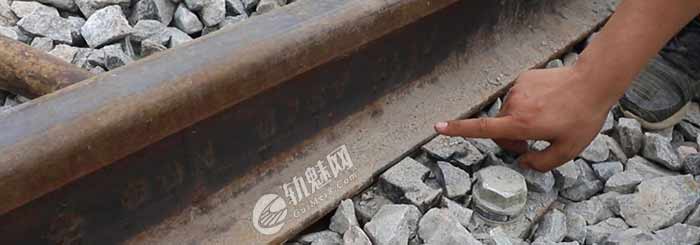

1.确认具备闪光焊条件的接头。
2.确认是否具备焊接资质
3.调整焊机朝向
铝热焊接时钢轨固定不动,但闪光焊接时钢轨发生相对运动并产生一定的烧化顶锻量,固定不动的一端称为静端,移动的一端称为动端。

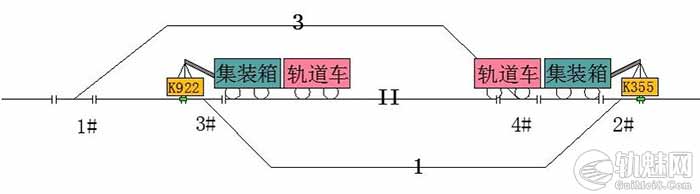

为保证道岔结构稳定,道岔端钢轨应作为静端固定不动,线路端钢轨为动端。因此,要提前根据所需焊接的接头位置,调整集装箱式闪光焊轨车的焊机朝向,确保牵引机车、附挂平车等所有车辆在焊接时全部停靠在静端——即道岔端。
考虑到同一组岔的岔前岔后焊接时焊机朝向相反,站场道岔焊接时,可使用两台不同朝向的焊轨车完成全站道岔焊接。
也可以使用一台焊轨车,先焊接完站场同一方向的全部焊头后,再调向焊接剩余焊头。

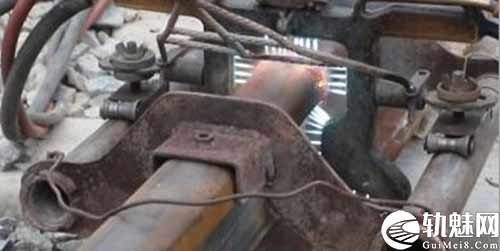

1.进行班前分工布置、工机具清点试机等准备工作
现场作业人员配置为55人,其中指挥1人、操作焊机4人、轨道车司机2人、焊缝打磨3人、探伤2人、轨端处理4人、正火3人、起道垫滚轮30人、其他人员6人。

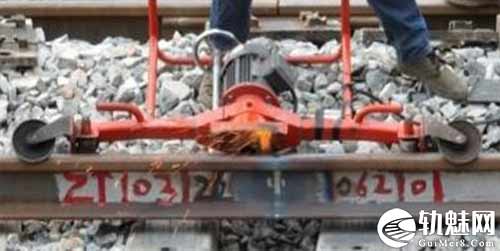

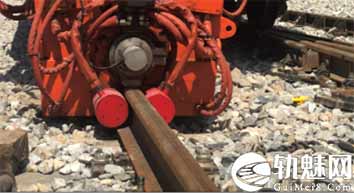

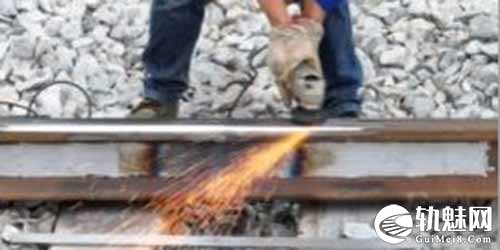

2.实施闪光焊作业

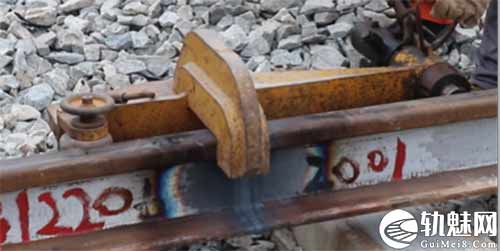

道岔闪光焊单头作业时长需180分钟,较铝热焊120分钟作业时间多60分钟,具体工序如下:

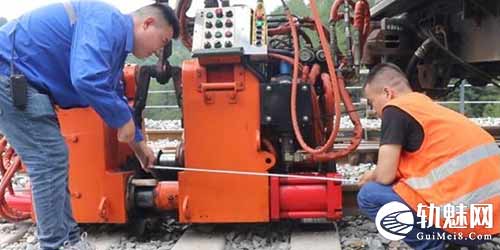

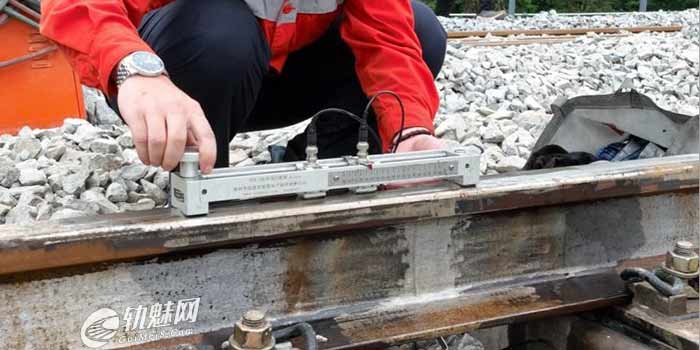

3.检查验收。
三、道岔闪光焊关键点总结

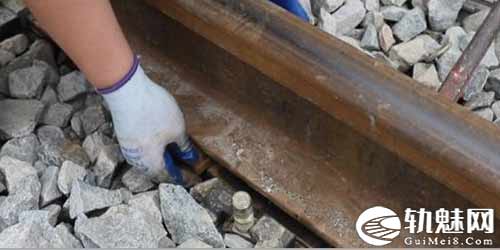

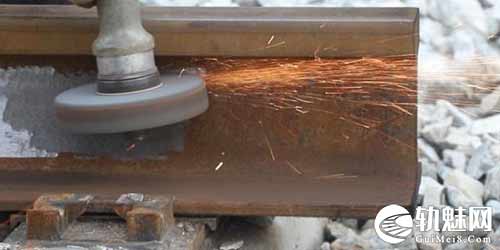

1.道岔端需拆除15根岔枕扣件并拆除轨端2根岔枕的轨下垫板,岔后接头焊接时如护轨影响焊机还需拆除护轨。

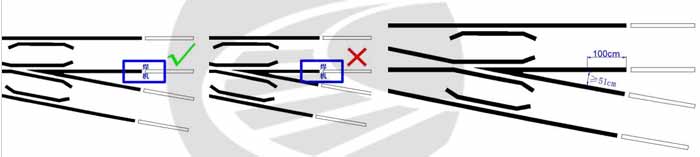

2.道岔的6个接头中,岔后直、曲内股两个接头受心轨后的两股钢轨的距离限制可能无法容纳焊机。因此,该处如需实施闪光焊,应铺设叉心加长的道岔。以较为常见的K922焊机尺寸为例,具体加长尺寸应保证:接头靠叉心位置方向100厘米处的轨头外侧,与相邻最近钢轨的轨头外侧距离大于51厘米。
3.根据线路端的钢轨长度不同有三种不同的工况。

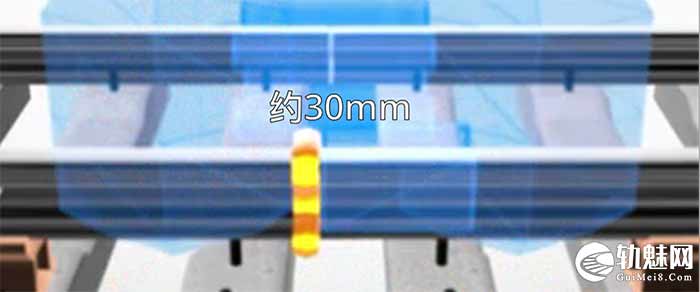

焊接一个闪光焊接头,会发生约30毫米的烧化量,意味着一个原计划铝热焊位置改为闪光焊后,所需钢轨要加长30毫米。因此,存在以下三种工况:
(1)线路端为长钢轨。拉伸锁定的锯切余量完全可保证30毫米的烧化量。实施闪光焊与铝热焊锁定方式一致,即钢轨可提前铺设,锁定焊处所的选择与铝热焊一致。
(2)线路端为100m以上的岔间长渡线。
为保证烧化量长度,无缝钢轨不能提前预铺。焊接前保留线路端的工具钢轨暂不更换,待换长钢轨摆放至砟肩。
焊接时使用方向相对的两台闪光焊轨车分别焊接两个接头。其中第一个接头自由焊接,第二个接头采用钢轨拨弯预留烧化量焊接。
(3)线路端为不足100m的岔间短渡线。
焊接前保留工具钢轨及第一个接头的焊接方式与岔间100m以上的长渡线一致。
第二个接头受拨弯距离不足影响,只能使用铝热焊。
