1 施工准备
1.1人员组织
序号 | 项目 | 单位 | 数量 | 备注 |
1 | 施工负责人 | 人 | 1 | 组织、安全及质量 |
2 | 技术负责人 | 人 | 1 | 工艺、标准 |
3 | 角钢号眼 | 人 | 3 | |
4 | 角钢钻孔 | 人 | 3 | |
5 | 角钢安装 | 人 | 4 |
1.2工机具
序号 | 名称 | 规格 | 单位 | 数量 | 备注 |
1 | 台钻 | 台 | 1 | ||
2 | 撬棍 | 根 | 2 | ||
3 | 扳手 | 450mm | 把 | 2 | |
4 | 扳手 | 200mm | 把 | 2 | |
5 | 手锤 | 把 | 1 | ||
6 | 号眼冲子 | 个 | 1 | ||
7 | 钢卷尺 | 5m | 把 | 1 | |
8 | L形角尺 | 把 | 1 | ||
9 | 划针 | 个 | 1 | ||
10 | 带槽木垫 | 块 | 2 |
1.3材料
序号 | 名称 | 规格 | 单位 | 数量 | 备注 |
1 | 长基础角钢 | 设计 | 根 | 2 | 单转辙机用 |
2 | 短基础角钢 | 设计 | 根 | 2 | |
3 | 螺栓 | 20×60 | 根 | 4 | |
4 | 螺栓 | 20×90 | 根 | 8 | |
5 | 绝缘垫板 | 块 | 4 | ||
6 | 绝缘垫圈 | 个 | 8 | ||
7 | 垫板 | 块 | 4 | ||
8 | 绝缘管 | 个 | 8 | ||
9 | 角钢垫板 | 块 | 4 | ||
10 | 螺母 | M20 | 个 | 12 | |
11 | 弹垫 | M20 | 个 | 12 | |
12 | 平垫 | M20 | 个 | 16 |
2 操作程序
2.1工艺流程
现场调查→角钢号眼→角钢钻孔→油饰→基础角钢安装
2.2操作要领
2.2.1现场调查
(1)检查全站场转辙机设置情况,主要分四种情况:转辙机设于左侧直股、左侧弯股、右侧直股、右侧弯股,做好记录。
(2)量取安装角形铁处的轨距或角形铁眼孔间距离,列表记录。

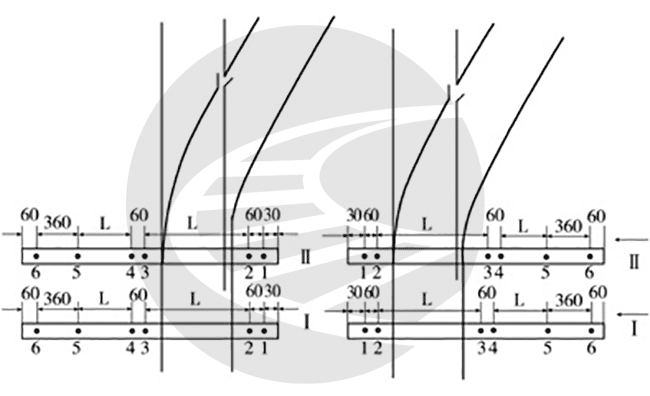

2.2.2角钢号眼
以右侧弯股道岔为例,介绍转辙机设在道岔右侧和左侧时,长基础角钢号眼方法。
(1)将岔前角钢称作角钢I,岔后角钢称作角钢Ⅱ。角钢固定孔的编号从不设转辙机的一端开始。
(2)将两根基础角钢的125mm边相靠,两头各用一块带槽木垫,使两角钢竖边入槽,角钢离开地面。
(3)不同类型的钢轨,其内侧距角形铁外孔的尺寸LO不同(见第二节角形铁安装图),岔前角钢上安装转辙装置短基础角钢的眼孔五与其基本轨内侧保持1000mm。
(4)转辙机装在直股基本轨侧时:L1=L3,保证了转辙设备与单开道岔直股基本轨平行。从设转辙机端头开始量60mm号第六孔,从第六孔量360mm号第五孔,从第五孔L1(或L3)
(L1=1000-L0)号第四孔,从第四孔量60mm号第三孔,根据实测从第三孔量L2或L4号第二孔,从第二孔量60mm号第一孔,号眼完毕。岔前角钢I和岔后角钢Ⅱ可以同时从一端号起。
(5)转辙机装在弯股侧时:L1+L2=L3+L4。先划角钢Ⅱ,从设转辙机端头量60mm号第六孔,从第六孔量360mm号第五孔,从第五孔量L3=1000-L0号第四孔,从第四孔量60mm号第三孔,从第三孔量取实测L4号第二孔,从第二孔量60mm号第一孔;再划角钢I,仍从设转辙机端开始,与角钢Ⅱ对齐,量60mm号第六孔,从第六孔量360mm号第五孔,将角钢II与角钢I之五、六孔对齐,把角钢Ⅱ之第一孔平移取到角钢I上号第一孔,第一孔回量60mm号第二孔,第二孔向回量实测L2号第三孔,第三孔回量60mm号第四孔,号眼完毕。保证角钢Ⅱ的L3=1000-L0,角钢I的L1大于1000-L0。
(6)将号完眼的角钢用红油漆进行编号。
2.2.3角钢钻孔
利用台钻,对号完眼的角钢进行钻孔。
2.2.4基础角钢安装
(1)清理安装长基础角钢的枕木孔里的道碴及周围障碍物。
(2)将长基础角钢按编号及前后位置对号穿过轨底,角钢成背靠背与左右角形铁连接。
(3)基础角钢与角形铁进行组装时,先将螺栓套入近轨的眼
孔,略拧紧螺母,再将其余螺栓套入眼孔,略拧紧螺母。注意所有附件(如绝缘板、绝缘管、绝缘垫圈、铁垫板、弹簧垫圈等)绝对不能漏装。
(4)两根短基础角钢横架在长基础角钢上,竖边朝里,用M20×60的螺栓由下往上穿,加弹簧垫圈略拧紧。
(5)检查基础角钢方正,利用眼孔余量适当调整基础角钢位置,直到尺寸完全合适,将螺母充分拧紧。
3 质量标准
3.1基础角钢安装符合相应的定型安装图。
3.2长基础角钢与单开道岔直股基本轨或对称道岔中心线垂直,偏移量不得大于20mm。
3.3短基础角钢与长基础角钢垂直,与单开道岔直股基本轨或对称道岔中心线平行,偏差不大于lOmm。
3.4基础角钢平直无弯,强度符合要求。
3.5各部绝缘及铁配件安装正确,无遗漏,无破损。
3.6固定角形铁的螺栓头部与尖轨不得相碰。
4 安全环保事项
4.1现场调查要仔细,确定转辙机安装位置及安装位置是否满足安装要求。
4.2使用的测量工具规范、标准,测量数据要准确。
4.3号眼时基础角钢摆放要平整,竖边对齐。
4.4油饰时要注意角钢编号,不要把角钢编号及前、后安装位置弄混。
4.5安装前,仔细检查紧固件、绝缘件是否齐全完好,紧固件要充分紧固,螺栓丝扣要露出螺母1~2扣。
4.6注意基础角钢安装尺寸及方正。
